企业AI落地为什么失败?最常见的 10 个坑与对策

约95%的企业生成式AI试点没有产生可衡量损益。从选错场景到不敢止损,10 个失败原因逐条拆解,每条附对策与自查方法。

企业AI落地为什么失败?最常见的 10 个坑与对策

GongBan AI 团队 | 深圳 | 阅读约 8 分钟

AI adoption pitfalls illustration cover

企业 AI 落地失败,大多数不是输在模型能力,而是输在十件组织层面的具体事情上:从场景选错、验收没定,到预算错配、不敢止损。GongBan AI 交付过二十多个企业 AI 化项目,这篇把见过的坑逐条摊开,每条都给出对策和自查方法。

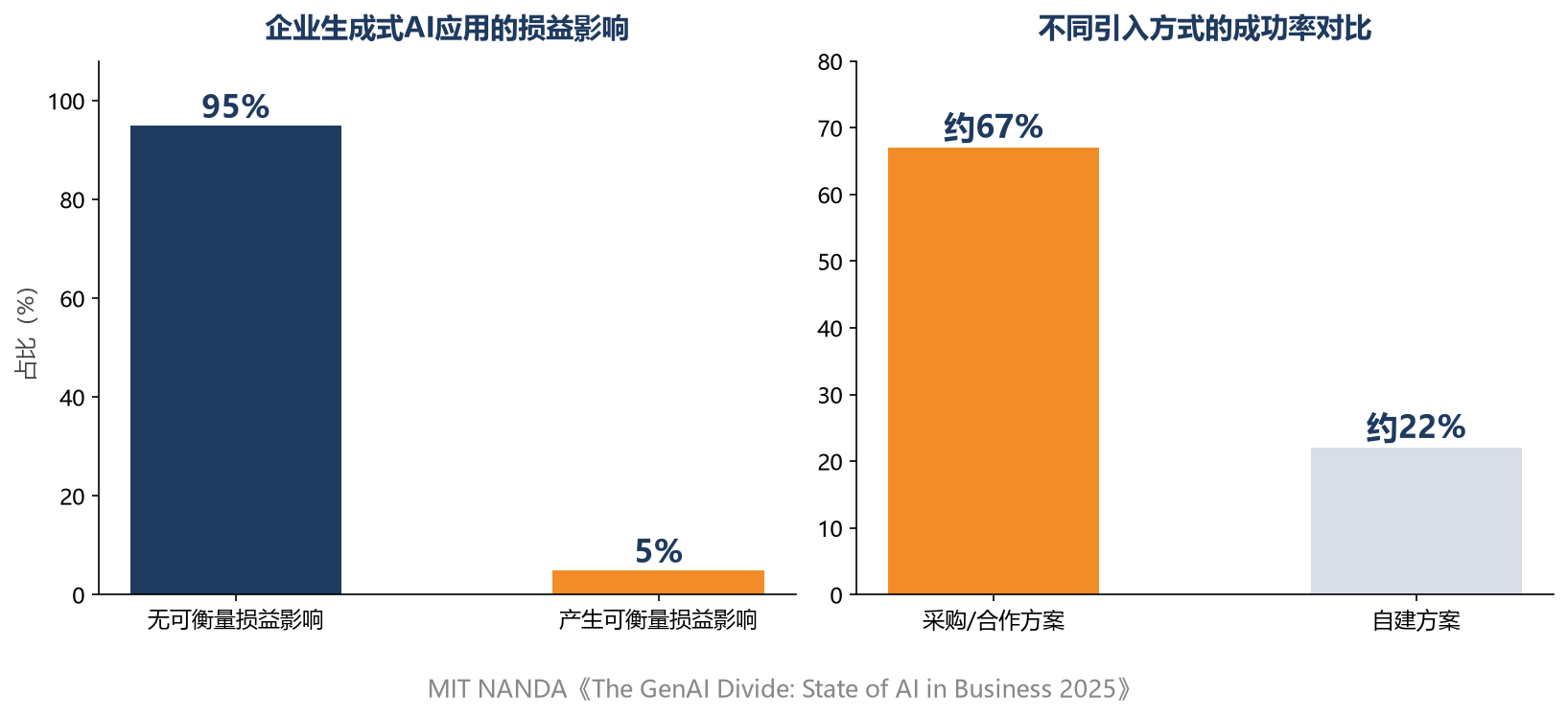

先看行业背景:麻省理工学院 NANDA 项目 2025 年发布的《The GenAI Divide》报告显示,约 95% 的企业生成式 AI 应用没有产生可衡量的损益影响。准确说不是"95% 的项目都失败了",而是试点、上线与经营价值之间存在一道普遍的鸿沟。我们自己的项目复盘和这个结论高度一致:掉进鸿沟的企业,姿势各不相同,原因高度重合。

MIT report data chart on GenAI pilot outcomes

坑 1:从工具出发,不从场景出发

第一句话答案:先问"上什么 AI",一定会买错;先问"哪件事最耗人",才可能买对。

最典型的画面:老板参加完 AI 峰会,回来就采购一堆工具,然后问"谁来用用看"。正确的顺序是反过来的——把公司里每天消耗人力的活列出来,用频次、耗时、规则明确度等标准打分,挑出得分最高的场景,再找接得住它的工具。

自查方法:如果说不清"哪个岗位的哪件事,用了 AI 之后省多少分钟",就是踩了这个坑。

坑 2:先培训后找场景,中间隔着"落地断层"

第一句话答案:培训解决"知道",业务结果来自"用得上",两者之间隔着数据、流程、责任人,断层不补,培训越多,效果差得越远。

我们见过太多企业把 AI 落地办成了两场全员大课:现场很兴奋,回到工位第二天就再没打开过。对策是先拆一个具体场景(比如"薪资核算要 4 小时"),围绕这个场景做针对性培训,让学员下课之前亲眼看到自己那件事变快了——我们有一个制造客户这样做之后,同一批人把核算流程从 4 小时压到 5 分钟(仅代表该项目)。

坑 3:一上来全员铺开,没有样板

第一句话答案:没有样板的全员铺开,等于把一个未知问题放大到全公司。

正确姿势是先在一个部门跑通一个可量化的小样板,拿到"我们的流程跑得通"的证据,再横向复制。某连锁品牌要覆盖 2000+ 门店做差异化素材,也是先跑区域样板再推开(仅代表该项目)。全员大会适合做动员,不适合做验证。

坑 4:让 IT 部门当项目 owner

第一句话答案:AI 落地是业务改造,不是信息化项目,业务负责人不当 owner 就推不动。

IT 部门能解决"能不能跑",解决不了"该不该跑、跑完算什么"。对策:业务负责人当 owner,IT 做支撑;项目的验收指标写在业务口径上(工时、错误率、响应时长),不是系统上线率。

坑 5:没定验收指标

第一句话答案:没有指标的 AI 项目,三个月后的汇报只会剩下"感觉快了"。

上线前就要约定好:改造前耗时多少、目标耗时多少、错误率上限多少。自查方法:随机问三个项目参与者"这件事改造前后各要多久",三个答案对不上,就是没定指标。

坑 6:预算砸错了地方

第一句话答案:超一半预算投向销售营销类 AI 工具,但研究报告和我们的交付经验都指向后台自动化才是回报高地。

MIT 那份报告还发现:企业把超过一半的生成式 AI 预算投在销售与营销工具上,而投资回报最高的应用是后台自动化——替代流程外包、压缩外部代理成本。对照我们的交付:真正算得出回报的项目,多在报表核算、单据处理、文书生成这类"不性感"的后台场景。

坑 7:执意自建,不借成熟方案

第一句话答案:MIT 数据显示,采购专业厂商方案的成功率约 67%,自建只有其约三分之一。

不少企业默认"自建才安全、才可控",结果一年过去还在搭底座。对策:非核心环节优先采购或合作,把自研留给真正构成壁垒的部分。当然这不是绝对的——数据合规要求极高的场景另说,但"自建"应该是评估后的选择,不是默认 reflex。

坑 8:数据边界没谈清楚

第一句话答案:员工不敢把真实工作交给 AI,多半是因为公司没说清"什么数据可以给 AI 碰"。

这是最容易被忽略的坑:技术都通了,但没人敢用——客户资料能不能放进工具?本地文件能不能授权?对策:落地前明确数据分级、工具权限与审计方式,选支持组织管理与数据隔离的企业版方案。规则写清楚,员工才敢真用。

坑 9:把"买了工具"当"完成了落地"

第一句话答案:工具交付完成不等于落地完成,组织配套才是大头。

MIT 报告把核心问题归结为"学习断层"——通用工具不会自己适配你的工作流,组织也不会自动学会用它。对策:把流程改造、权限配置、技能固化(把重复操作做成可复用的模板)、人员培训都写进项目计划,并且给"跑两周再调"留出窗口。

坑 10:半年看不到变化,还不敢止损

第一句话答案:半年没有任何指标变化的 AI 项目,大概率是场景选错了,止损比硬推重要。

我们自己的经验值:单点场景 2–4 周能看到可量化变化,跨部门流程 2–3 个月。超出一倍还没动静,先怀疑场景,再怀疑执行,最后才怀疑工具。

Roadmap infographic avoiding common AI pitfalls

一张自查表

# 坑 一句话自查
1 从工具出发 说得出"哪件事省多少分钟"吗?
2 先培训后场景 培训围绕具体场景了吗?
3 无样板铺开 有跑通的样板部门吗?
4 IT 当 owner 业务负责人在牵头吗?
5 没定指标 改造前后耗时说得清吗?
6 预算错配 钱花在后台还是花在演示?
7 执意自建 自建是评估结果还是默认?
8 数据边界 员工知道什么能交给 AI 吗?
9 买工具=落地 组织配套写进计划了吗?
10 不敢止损 半年了,指标动了吗?

AI 落地像引水灌溉:管道(工具)只是其中一环,水源(数据)、田地(场景)、管水的人(owner)缺一样,水都到不了田里。十个坑,本质上都是在补管道之外的那几样。

失败的企业各有各的姿势,成功的企业都赢在"从业务痛点出发、用指标验收"这十二个字上。 想知道你的企业现在卡在哪一环,可以预约 GongBan AI 的免费企业 AI 诊断。

相关阅读

参考资料

  1. MIT NANDA, The GenAI Divide: State of AI in Business 2025,Fortune 报道(含"约95%试点无可衡量损益影响""外部采购成功率约67%""超一半预算投向销售营销"等数据),2025-08-18,https://fortune.com/2025/08/18/mit-report-95-percent-generative-ai-pilots-at-companies-failing-cfo/
  2. GongBan AI,《企业AI落地第一步:怎么选对场景》,2026-09-12,https://www.gongbanai.com/article/ai-landing-scenario-first.html
  3. GongBan AI 案例:某传统制造企业、某轻美容连锁(数据仅代表对应项目)
本文由 工伴AI 发布;如包含改编或第三方素材,来源与许可说明以正文标注为准。引用请保留原文链接。

想让这套方法落到你的业务里?

留下需求,免费获取企业AI化诊断报告与同行业落地方案。

预约企业 AI 落地诊断
